嶂石岩景区--华北第一生态漂流项目简介

  • 2022-07-24 21:53:18

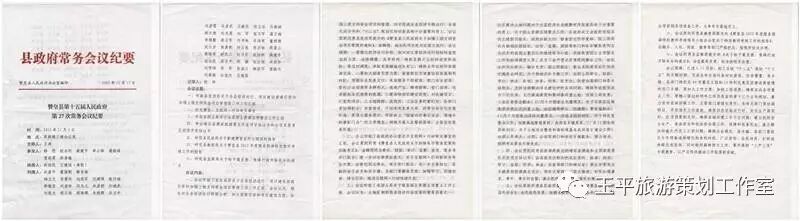

  • 赞皇县政府常务会议纪要---

    政府合同---

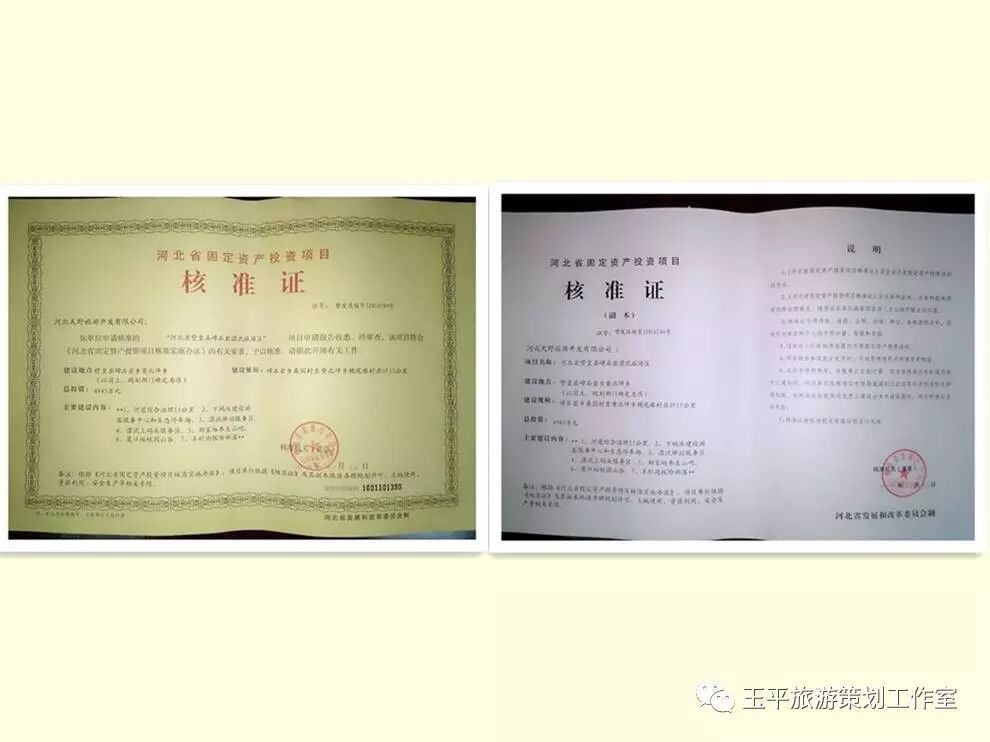

    项目核准立项---

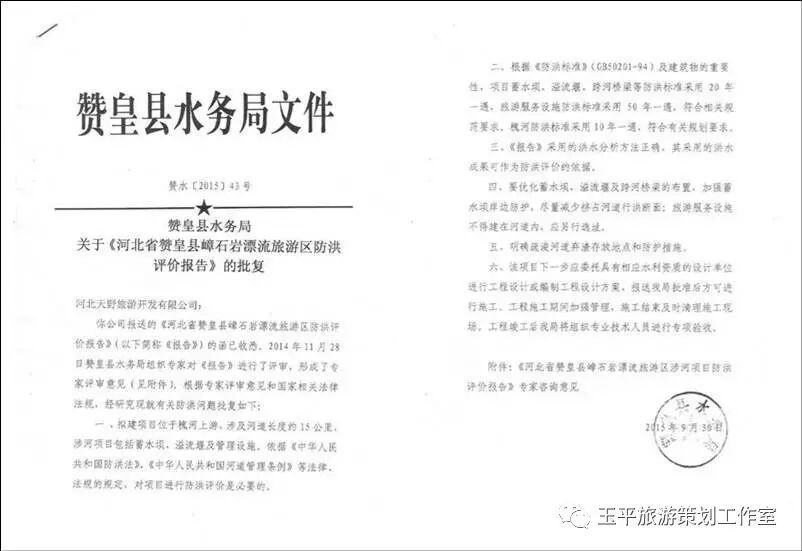

    赞皇县水务局批复文件---

    赞皇县城乡规划局批文---

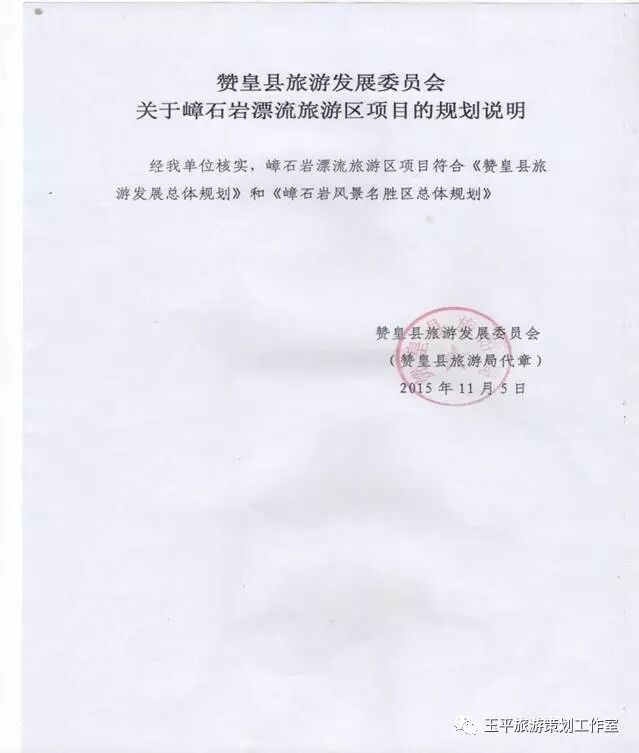

    赞皇县旅游发展委员会批文---

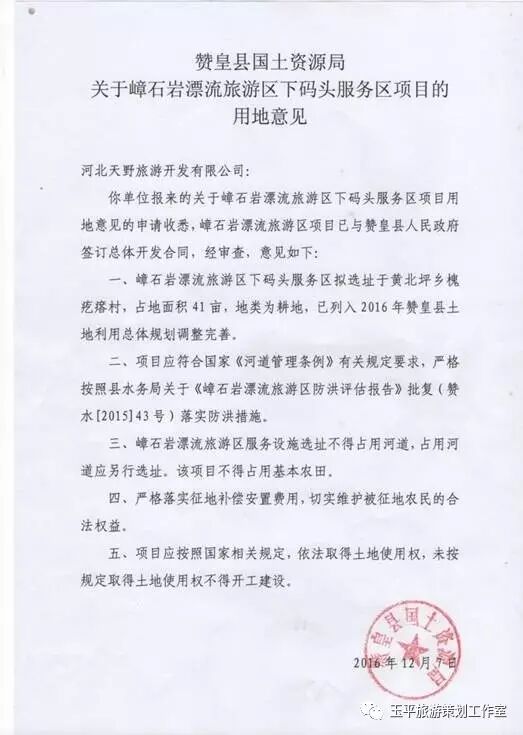

    赞皇县国土资源局批文---

    嶂石岩峡谷漂流简介---

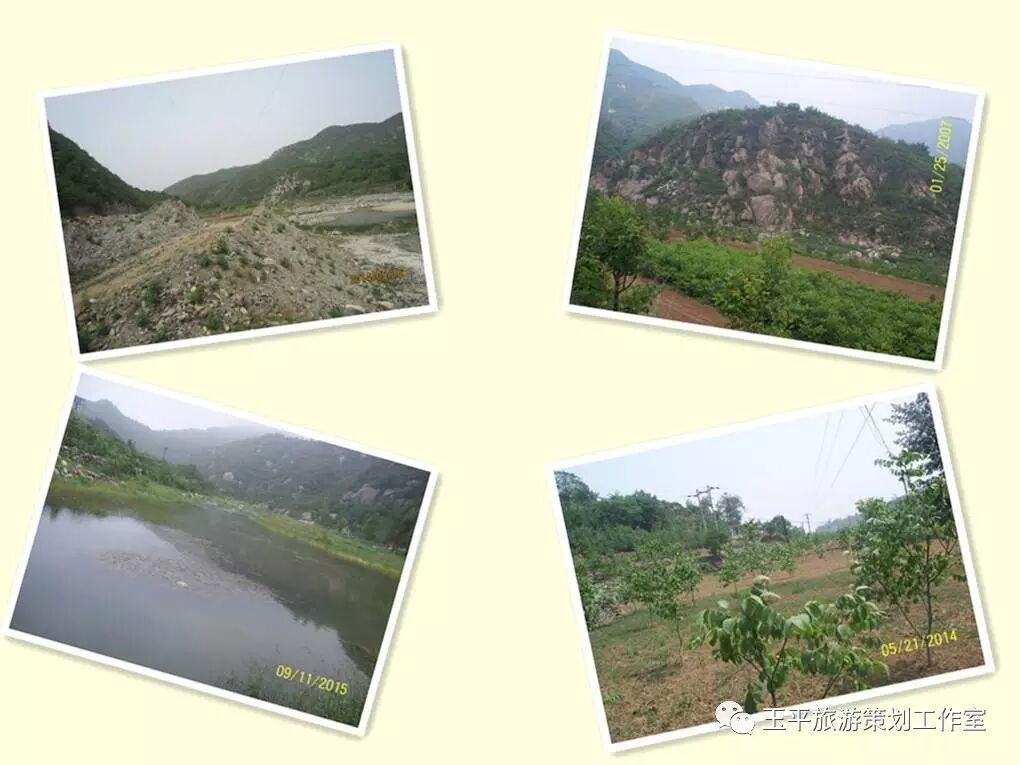

    施工前景区原貌-----

    雄安新区地图

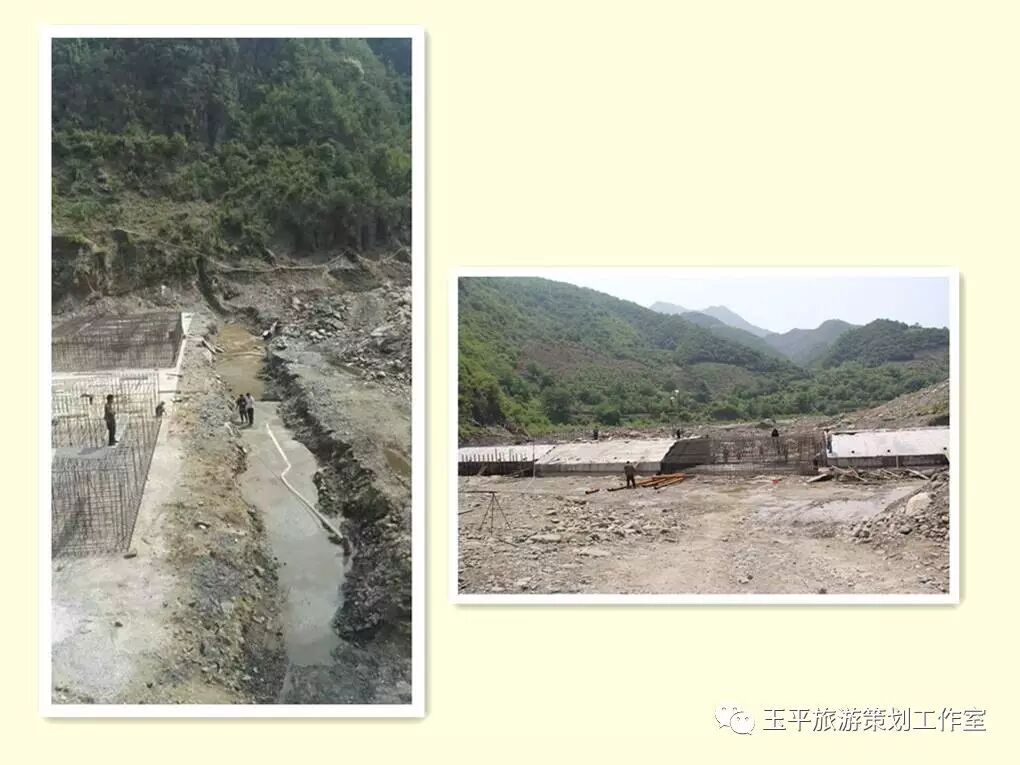

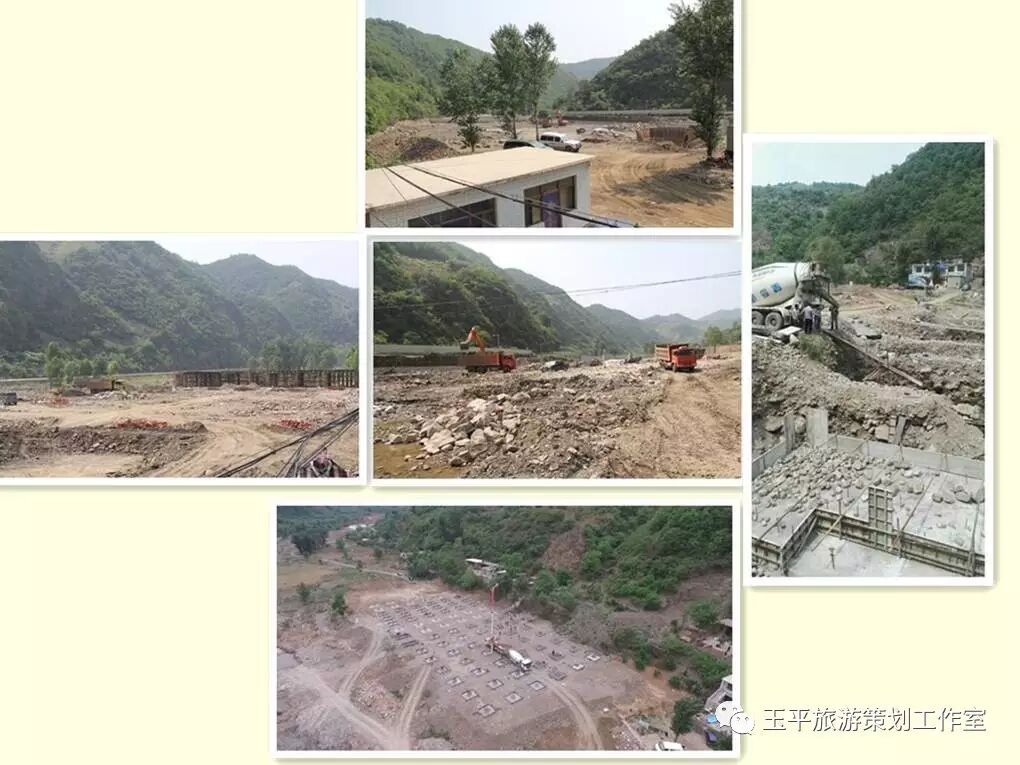

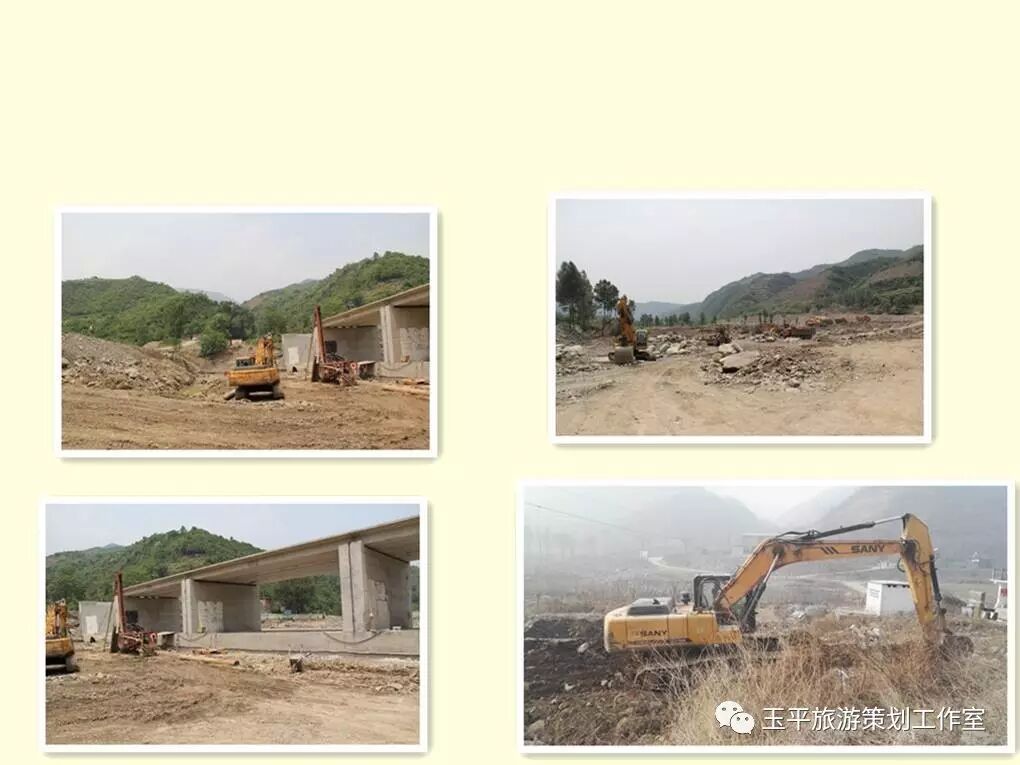

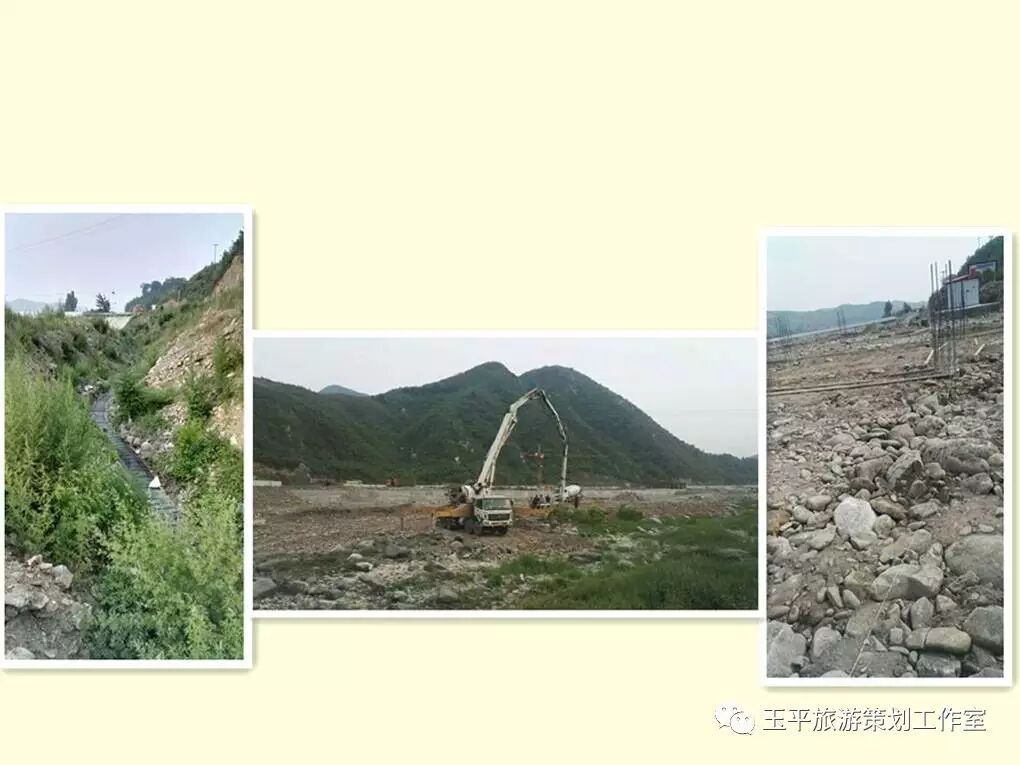

    建设施工中图片----

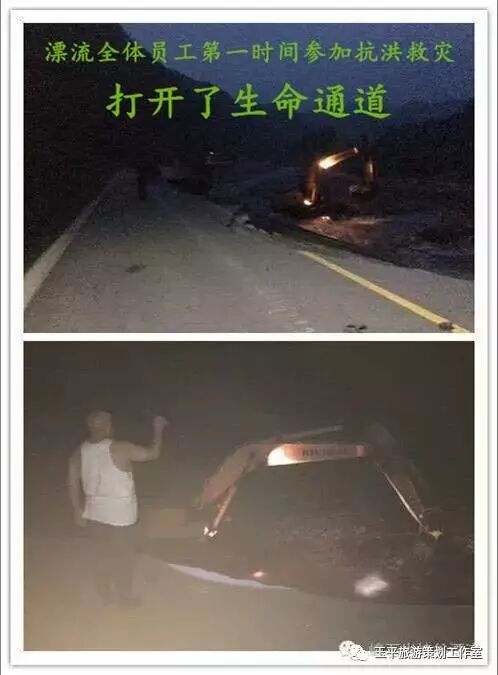

    2016年7月20日抗洪救灾现场图片----

    天野集团董事长陈宇亲临现场指挥救灾工作----

    在领导的带领下,漂流全体员工在洪灾发生后,第一时间参加抗洪救灾,协助消防官兵解救被困游客。

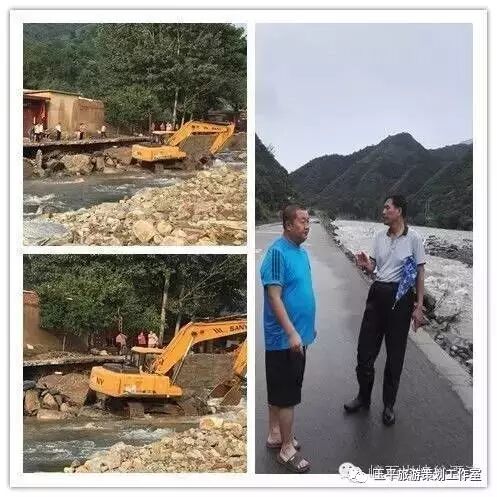

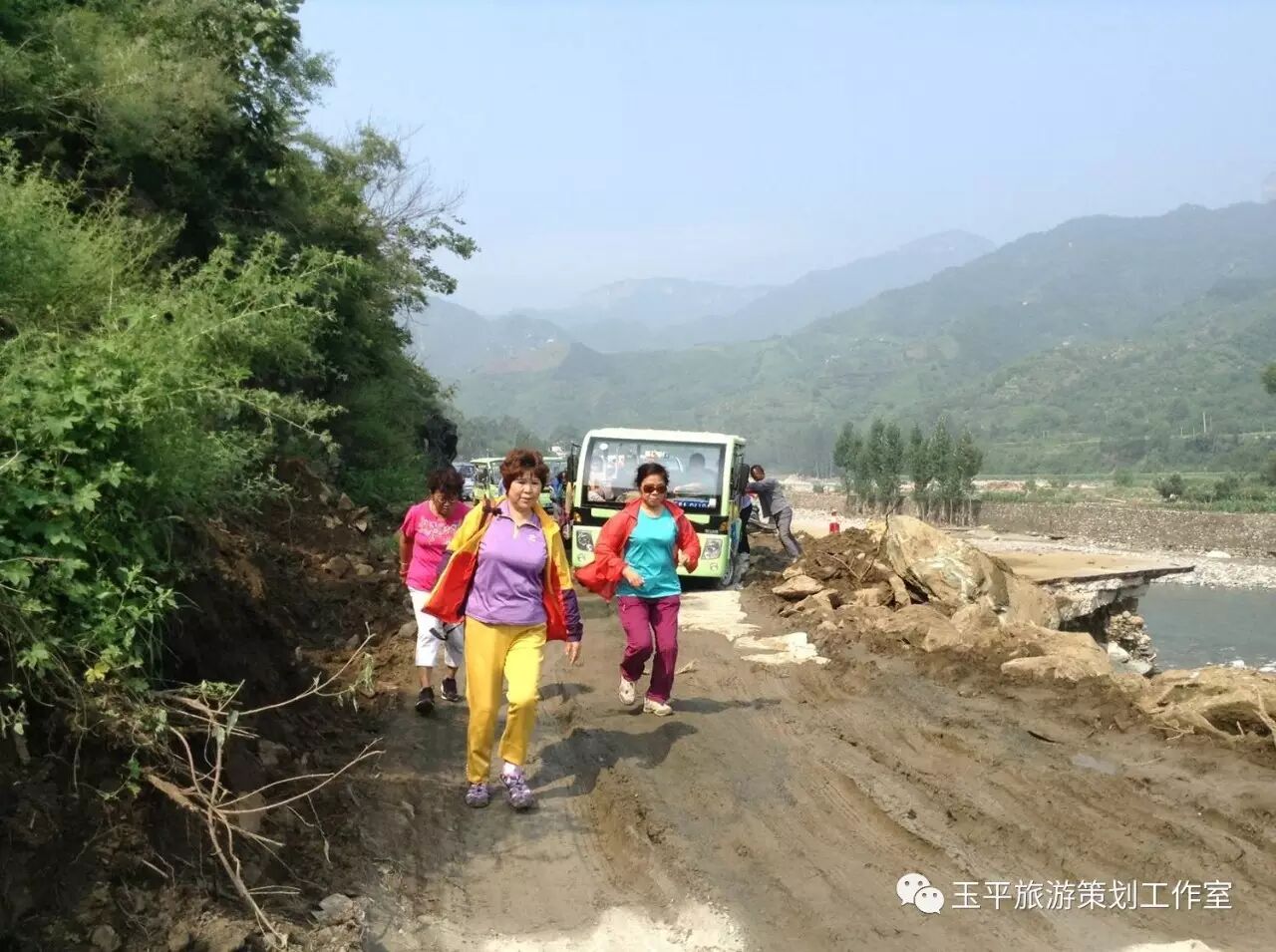

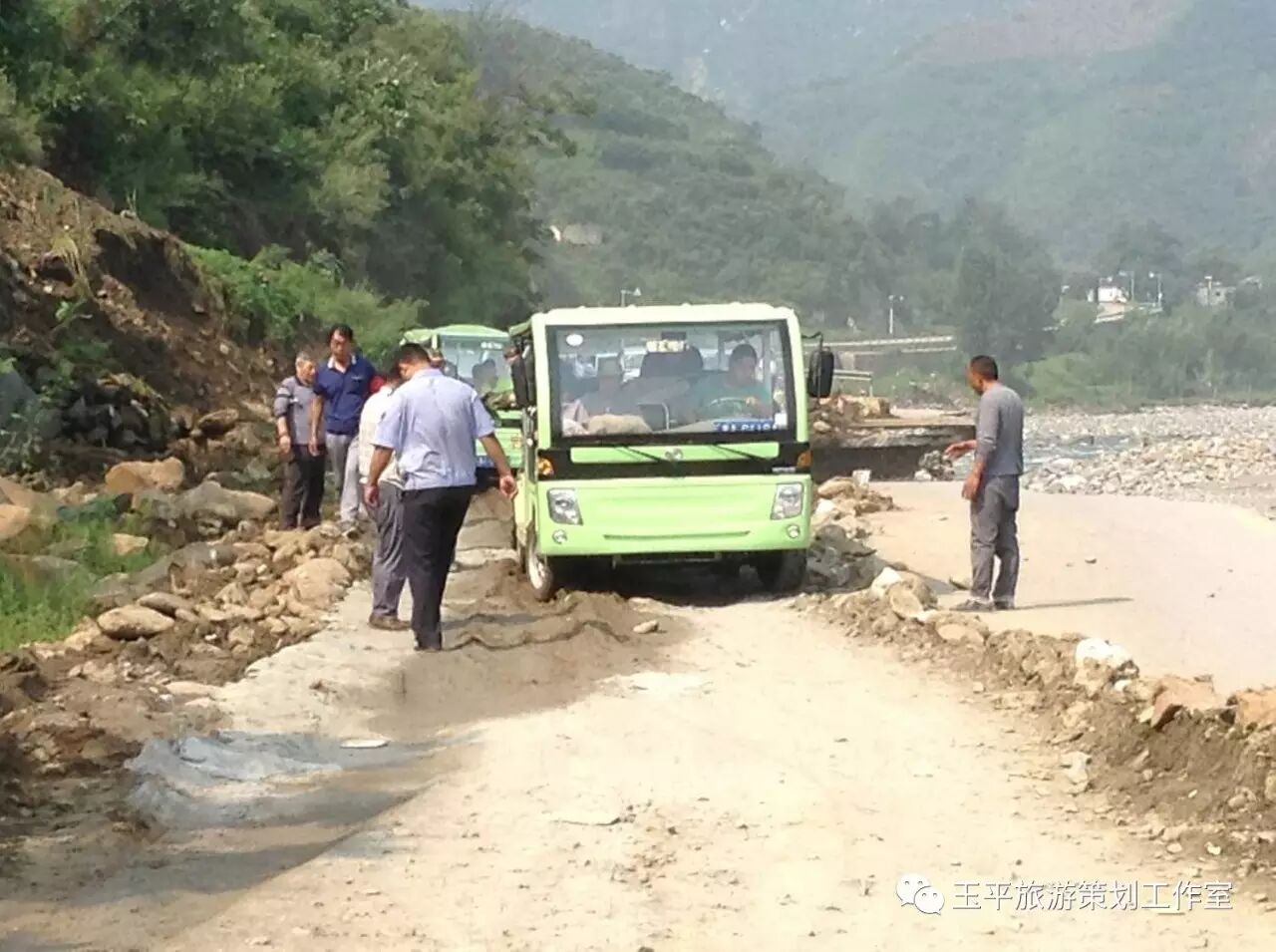

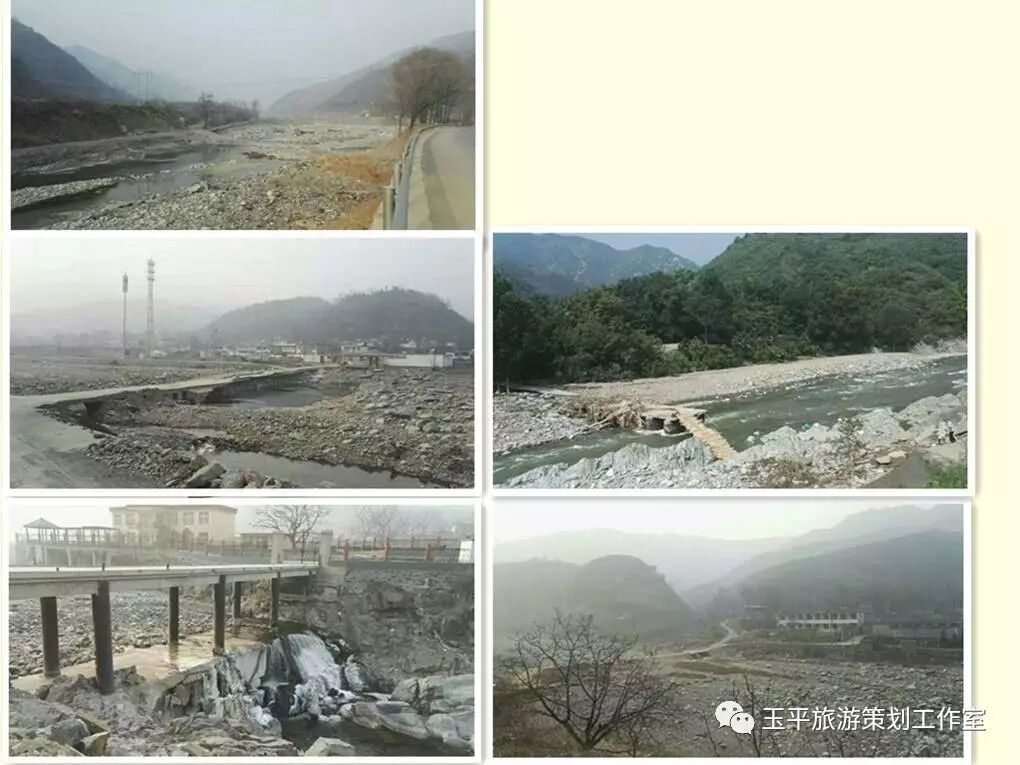

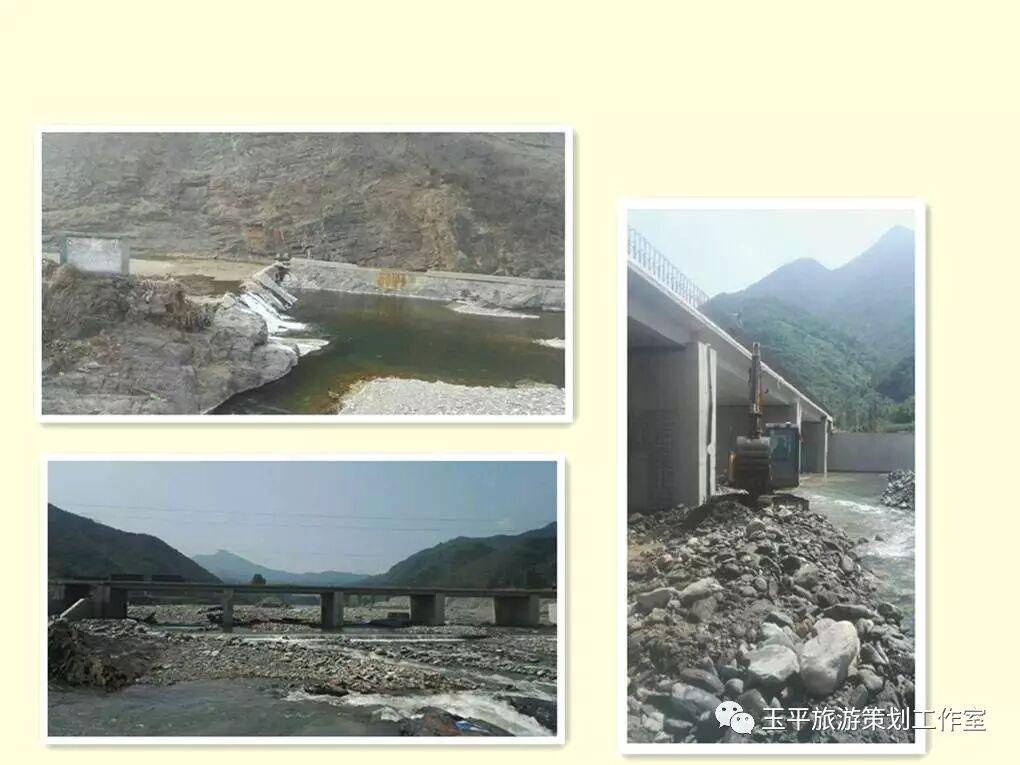

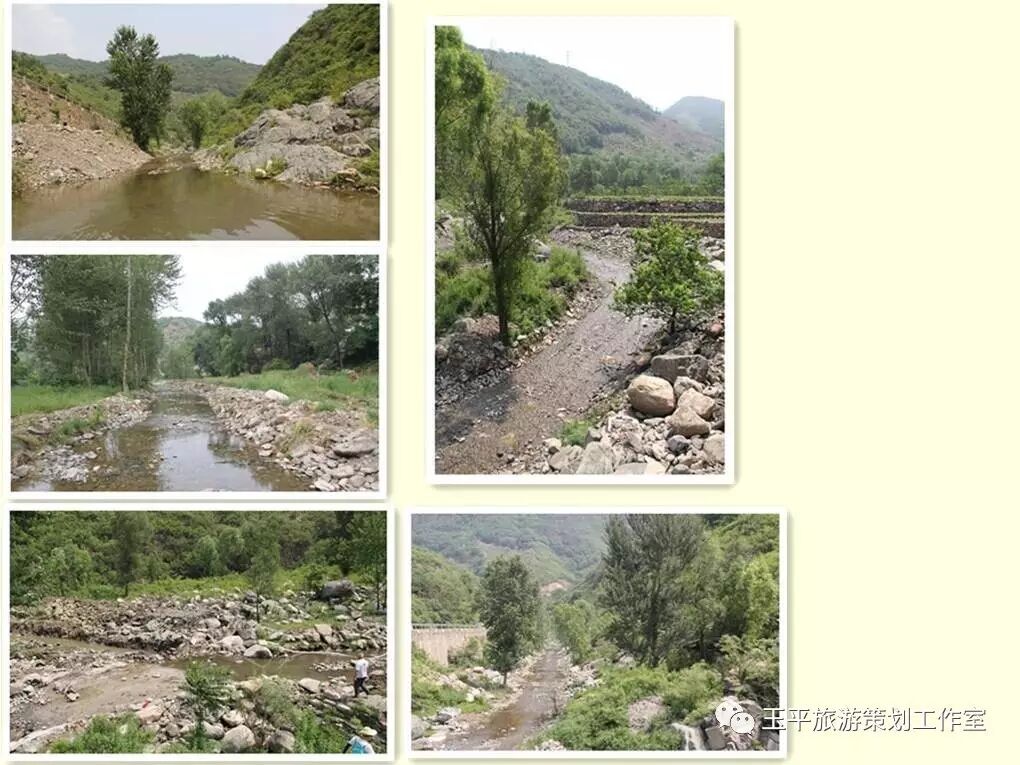

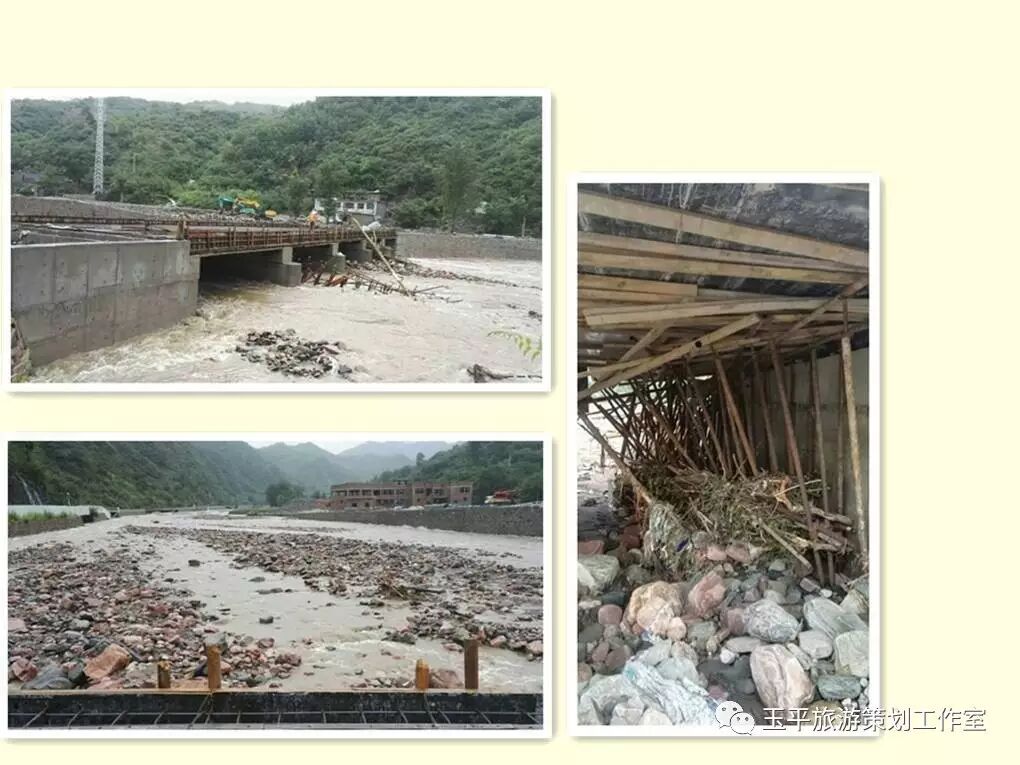

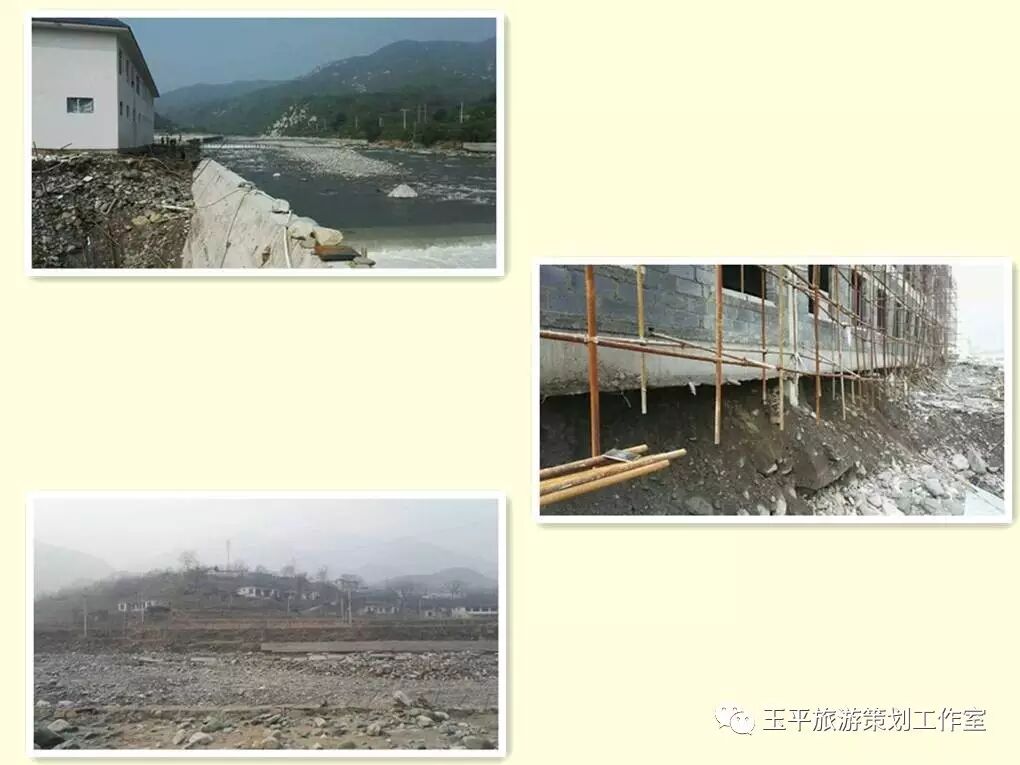

    漂流项目受灾后的现场图片----

    记者现场采访照片----

    河北省政府给陈宇先生颁发荣誉证书---

    2017年嶂石岩漂流旅游区项目恢复重建方

    一、桑园服务区

    1.1、厕所装修2.

    2、库区清淤

    3.3、集散中心钢结构安装

    4、施工停车场(包含旅游局新征土地)和道路硬化

    5.

    5、桥梁辅助设施安装

    6.6、放艇池建设7.

    7、售票和检票系统安装调试

    8.8、启闭机安装调试

    9、库区沿公路防护

    10.

    10、运艇道路水毁修复

    二、娄底库区

    1.1、库区清淤2.

    2、上游铺盖5块,

    3、左岸8.2米高挡土墙,

    4、右岸8.2米高挡土墙。

    3.5、下游消力池,左岸墙底板。

    6、下游河道10米宽浆砌石护底

    5.7、宽10米干砌石护底6.

    8、宽11米干砌石防冲槽

    7.9、排水钢管安装628.

    10、止水大理石贴砖

    9.11、启闭机安装调试10.液压刚坝安装调试(油管井和管理房)

    12、左岸村民浇灌塑料管2道安装

    三、下大凡库区1.

    1、库区清淤2.

    2、下游10米宽浆砌石护底,

    3、10米宽干砌石护底,

    4、11米宽干砌石防冲槽下游浆砌石墙

    5、止水大理石贴砖

    6、桥梁辅助设施和桥头限高安装

    7、液压刚坝安装调试(油管井)

    8、叠梁闸门和可调滑道安装调试

    9、库区沿公路一侧防护200米

    10、新垫土地一层需增260米

    11、浆砌石施工和场地平整

    12、防渗墙施工

    四、漂流河道

    1.1、漂流河道清淤及防渗处理

    2、利民桥滑道施工

    3.3、会所和富家坪滑道施工4.

    4、沿途上大凡村长生地,野虎泉村,落坡村,虎寨口村,王家坪村,富家坪村村民进村道路改造(和交通局配合改造)

    5、沿途村民便道下大凡2个,野虎泉2个,落坡村3个,瓦房台上2个,虎寨口2个,王家坪1个,,富家坪改造施工

    6.

    6、挡水坝施工(重新选择2个以上位置做为打水仗地方

    五、槐疙瘩游客服务中心1.

    1、公厕办公楼装修

    2、淋浴装修和设备安装

    3.3、宾馆装修4.

    4、餐厅装修和厨房设备安装调试

    5.

    5、停车场地面硬化和绿化,停车管理系统安装调试

    6.

    6、挡土墙水毁53米重新修复,170米基础加固

    7.7、收艇池清淤和溢流堰施工,皮艇回收设备安装调试。8.

    8、儿童游乐场清淤和防渗,溢流堰施工,游乐场设备安装调试和夜景。

    9.9、槐疙瘩护村挡土墙水毁75米重新修复,400米基础加固10.

    10、售票系统安装调试

    11.11、售货厅建设12.

    12、空气热源系统安装调试

    13.
